Koronavirus nije zaustavio pripreme za izgradnju Bloka 7 u Tuzli, završen veći dio posla
Pripremni radovi na izgradnji Bloka 7 Termoelektrane u Tuzli počeli su u novembru prošle godine, a za njih je zadužen domaći konzorcij sastavljen od kompanija ITC iz Zenice, Integral Inženjering Banja Luka i Prijedorputevi.
Pandemija koronavirusa nije usporila izvođače radova u obavljanju posla, a kako nam je potvrdio direktor za kapitalne investicije Elektroprivrede BiH Senad Salkić, on se na terenu odvija predviđenom dinamikom.

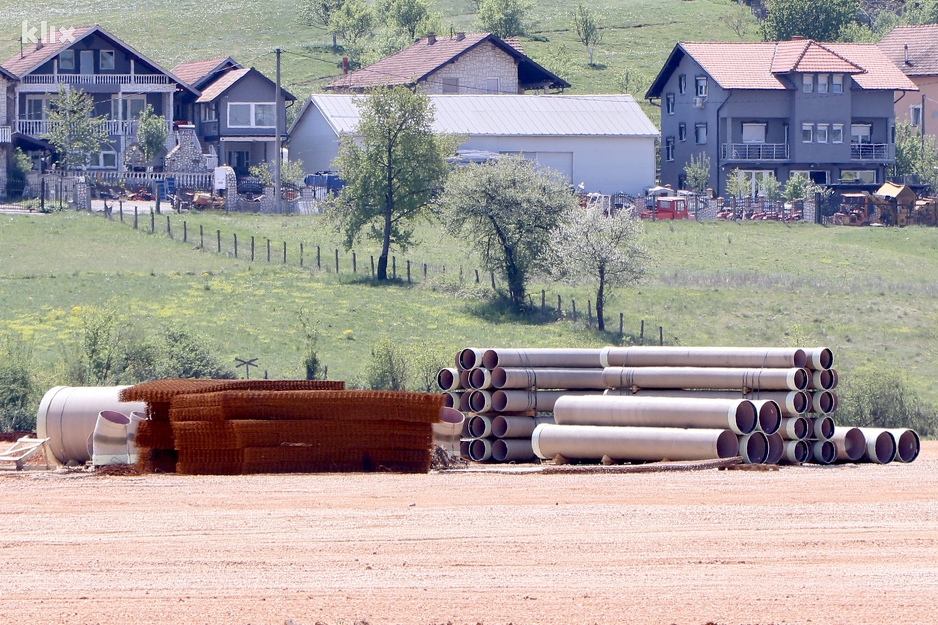

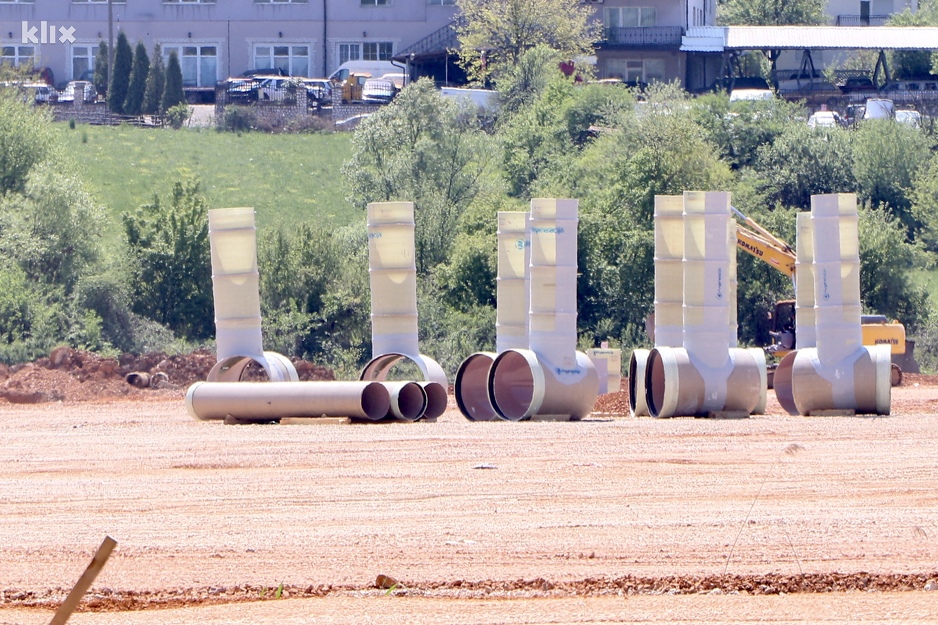

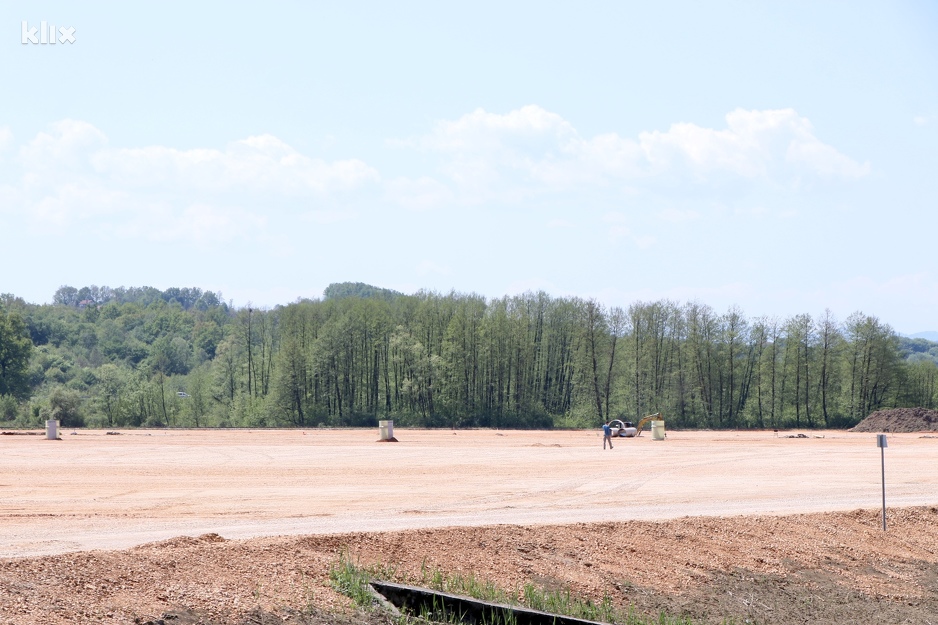

"Nivelacija terena i ostvarivanje performansi njegove nosivosti skoro su u potpunosti završeni. Ovo je najveći i najvažniji posao u ovom dijelu realizacije projekta. Gradnja kanala, cjevovoda i svi ostali građevinski radovi se odvijaju prema dinamičkom planu s visokim stepenom završenosti", naveo je Salkić naglasivši da su na terenu poduzete sve propisane mjere epidemiološke zaštite.
U narednim danima pred radnicima se nalazi izgradnja zaštitne ograde oko gradilišta u dužini od skoro osam kilometara, a ona će ujedno predstavljati i zaštitnu ogradu budućeg Bloka 7.
Salkić ističe da je u posao uveden i izvođač koji će izmjestiti postojeće dalekovode Termoelektrane u Tuzli čime će se steći uslovi za izgradnju novog elektroenergetskog objekta, odnosno Bloka 7.
Inače, u martu ove godine u Tuzlu su trebali stići kineski partneri kako bi preuzeli dio radilišta, međutim u tome ih je omela epidemija koronavirusa koja je prisutna i u Bosni i Hercegovini.
Proteklo vrijeme je iskorišteno za nastavak realizacije projekta, koja se odnosi na pripremne radove koji su pripali domaćem konzorciju kompanija, ali i za izradu dokumentacije s kineskim partnerima.
"Protekli period smo iskoristili za izradu baznog dizajna bloka i usaglašavanje tehničko-tehnoloških detalja projekta", naveo je Salkić te istakao da će se kineskim partnerima teren za izgradnju Bloka 7 u cijelosti predati nakon stabilizacije epidemiološke situacije vezano za koronavirus.
Prema njegovim riječima, tokom mjeseca maja bit će izvršena i uplata avansa u iznosu od blizu 211 miliona konvertibilnih maraka.
Vrijednost pripremnih radova za izgradnju Bloka 7 Termoelektrane u Tuzli iznosi 17,9 miliona KM bez PDV-a. Sve troškove snosi Elektroprivreda BiH iz vlastitih sredstava, a rok za realizaciju ugovora je do kraja novembra 2020. godine.
